企業技術創新 企業發展之魂
- 2021-01-21 15:05:00
- sunmiao 原創
- 7716
伴隨著我國社會與經濟突飛猛進的發展與進步,在不斷加快城市化建設進程的同時也促進了建筑業的迅猛發展。相較于一些發達國家與地區,我國建筑工程技術具有嚴重的滯后性。在建筑工程中,施工技術具有非常重要的作用。通過建筑工程施工技術創新工作的開展,能夠?qū)⑵髽I(yè)自身的發展需求,與外部環境變化情況緊密結合起來,實現資金利用效率的顯著提升,將施工人員勞動力科學利用起來,進而最大限度地實現企業經濟效益的提升,使企業的發展能夠與建筑市場的變化相適應,為建筑業的可持續、和諧發展做出重要貢獻。
為了促進技術創新工作邁上新臺階,提升企業核心競爭力,2021年新年伊始,公司組織管理人員開展了“企業如何開展技術創新活動,如何培育創新力”的培訓活動。內容摘要如下:
一、技術創新概述
1、工程技術創新簡介
工程技術創新是指以工程項目為依托,以推進企業技術進步、促進企業發展、提高企業市場競爭能力為目的,施工單位針對項目施工技術難點、關鍵技術,引進市場中對工程項目、企業有實用價值的創新技術與研究成果,通過適用性試驗研究或繼續研究進行消化、吸收、應用、創新,革新改造原有施工、生產工藝、機具設備和管理方法,推廣有應用前景,能夠創造良好的經濟和社會效益的新工藝、新材料和新產品,從而提高工作效率,保證安全質量,改善勞動條件,獲取較好經濟效益。
2、四新技術介紹
四新技術主要是指在行業內采用新技術、新工藝、新材料、新設備的技術。“四新"技術最早是在建設部重點推廣新技術的文件里提到的,后來被推廣到其他行業,成為新的行業發展的方向和標桿。
四新技術需要遵循“科技是第一生產力”的原則,廣泛應用新技術、新工藝、新材料、新設備“四新”成果,充分發揮科技在施工生產中的先導、保障作用。
住建部發布的機電安裝工程新技術(2017版)
序號 |
新技術名稱 |
序號 |
新技術名稱 |
1 |
基于BIM的管線綜合技術 |
2 |
導線連接器應用技術 |
3 |
可彎曲金屬導管安裝技術 |
4 |
工業化成品支吊架技術 |
5 |
機電管線及設備工廠化預制技術 |
6 |
薄壁金屬管道新型連接安裝施工技術 |
7 |
內保溫金屬風管施工技術 |
8 |
金屬風管預制安裝施工技術 |
9 |
超高層垂直高壓電纜敷設技術 |
10 |
機電消聲減振綜合施工技術 |
11 |
建筑機電系統全過程調試技術 |
二、技術創新意義
1、節能層面:

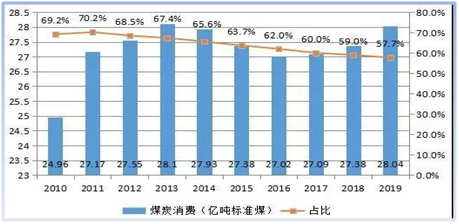

國家能源發展十三五規劃:到2020年,能源消耗總量控制在50億噸標準煤以內。2019年全國煤炭消費量約28.04億噸標準煤,煤炭消費量占能源消費總量的57.7%。
2、減排控制
國家主席習近平2015年11月30日在巴黎出席氣候變化巴黎大會開幕式并發表題重要講話,提出將于2030年左右使二氧化碳排放達到峰值并爭取盡早實現,2030年單位國內生產總值二氧化碳排放比2005年下降60%-65%。
3、公司層面:
四新技術在工程施工過程中代表了先進技術與先進生產力,是工程從勞動力密集型向技術性轉變的橋梁。通過在施工過程中運用“四新”技術可以提升施工工效、提高施工質量、降低施工成本,從而擴大項目盈利空間,最終提高公司經濟效益。
新技術是企業技術實力的象征,發展應用新技術是企業在成長壯大過程的必經之路。
三、技術創新發展途徑及方向
1、新技術在項目中應用推廣
1) 自營項目:加大四新技術在公司項目中的推廣力度,項目實施前,各部門共同進行四新技術應用的可行性分析。
2) 合營項目:鼓勵合營單位在項目中應用四新技術,成功應用并配合提供應用資料(例如應用介紹、圖片、視頻等)的給予相應獎勵。
3) 項目結束后對新技術應用進行經驗總結,并在公司網站或相關渠道進行宣傳和進一步推廣。
2、形成企業工法
1) 對在項目施工中創新使用的工藝、方法,提煉總結形成企業工法,進行內部推廣學習。
2) 優秀的工法可向省住建廳申請省級工法備案,如若成功可作為公司投標的技術優勢。
3、申報企業專利
1) 對在項目施工中創新使用的新材料、新工具、新方法,可以進一步創新形成企業專利。
2) 我國專利法規定的專利類型有三種:發明專利、實用新型專利、外觀設計專利。
a) 發明專利。針對產品、方法或者產品、方法的改進所提出的新的技術方案,可以申請發明專利;
b) 實用新型專利。針對產品的形狀、構造或者其結合所提出的適于實用的新的技術方案,可以申請實用新型專利。
3) 專利申請的好處
a) 專利作為一種無形資產,具有巨大的商業價值,是提升企業競爭力的重要手段
b)專利的質量與數量是企業創新能力和核心競爭能力的體現,是企業在該行業身份及地位的象征
c)企業擁有專利是申報高新技術企業、創新基金等各類科技計劃、項目的必要前提條件。
四、應用實例學習
制冷機房BIM+工廠預制化裝配式施工應用
制冷機房BIM+工廠預制化裝配式施工,采用工廠流水線化預制加工工藝,代替?zhèn)鹘y(tǒng)的工人現場制作,實行工廠預制、現場裝配,在預制加工廠集中進行文明施工和安全管理,減少發生安全事故的不確定因素,現場施工垃圾減少80%,現場裝配工序更加程序化、標準化、簡單化,避免長時間高強度的高空作業和交叉施工,減少發生生產安全事故的概率,并且完美實現了場內“零焊接”的綠色環保作業,全面提高了生產效率和施工質量。
1、工作流程:
1) 首先根據原設計建筑、結構以及機電圖紙創建機房三維模型;
2) 按照廠家提供的機組、水泵等設備和閥門、過濾器等附件的尺寸大樣圖, 進行1:1精確建族,使整個機房內的管道、設備、構件等全部遵照實際尺寸比例,然后綜合考慮各方因素對機房模型調整優化,待機房方案例如排水溝位置、設備布置方案、管道排布走向確定后,對管道進行合理分段劃分,并進行BIM建模;
3) 導出管道分段加工圖紙和下料圖,并將圖紙交付工廠照?qǐng)D加工預制,加工完成后按照現場施工節點逐次進場,進行裝配。

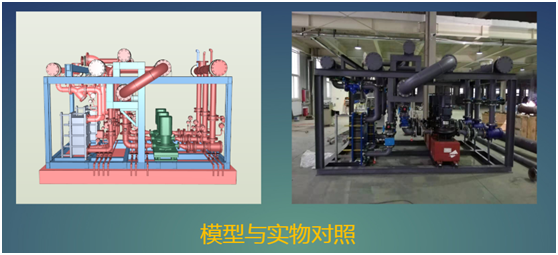

2、機房BIM模型方案優化
3、管道分段
1) 機房方案確定后,針對項目特點,根據現場實際情況,對機房管道合理劃分管段。
2) 管道分段時主要考慮管段運輸、吊裝、安裝、支吊架設置,例如現場預留吊裝孔洞尺寸、位置以及現場運輸路徑條件能否滿足管道分段后的吊裝、運輸,并應盡量減少管道的分段,管道分段越多,相對增加成本及后期使用隱患。
4、出具預制加工圖、施工詳圖
管道分段方案確定后,導出管道分段預制加工圖,交付工廠照?qǐng)D加工,并導出設備基礎圖、設備定位圖、機房管線定位圖、支吊架定位尺寸圖等,交付現場照?qǐng)D施工。這里需要注意的是,設備基礎施工完成后,深化設計人員需要復核基礎尺寸、位置等,反饋到模型當中進行適當調整,然后導出設備定位圖,傳統施工模式下不需要出具設備定位圖,而工廠預制化裝配施工要求精度高,管道加工誤差一般控制在土1mm,就要求設備定位安裝非常精確,必須有圖可依。
5、二維碼云追蹤標識
管道分段完成后,通過給各分段管道添加專屬“名片”二維碼,實現管道加工、復核、運輸、現場驗收、吊裝、拼裝各個環節信息“一條龍”,完美解決“信息孤島”問題。

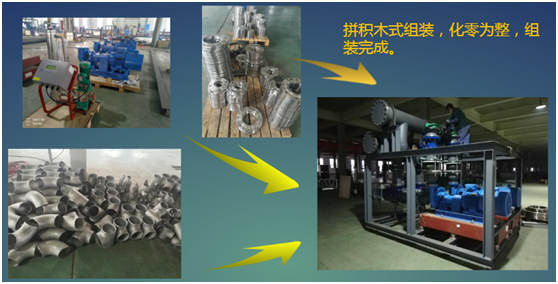

6、工廠預制
原設計機電管線圖紙與施工現場實際管線布置偏差大,即便通過二維圖紙繪制了綜合管線圖,仍不能夠精準導出預制加工圖紙,因?yàn)榧庸D紙精度低,預制加工不準確,預制化加工也無法體現其節約成本,效率高的一面。而搭建高精度的BIM模型,并出具管道分段加工圖和下料圖,既能滿足工廠高精度的預制加工要求,也能滿足管道現場安裝要求。
預制加工階段,對工廠技術負責人及現場預制工人進行預制交底,確保管道預制尺寸準確性。

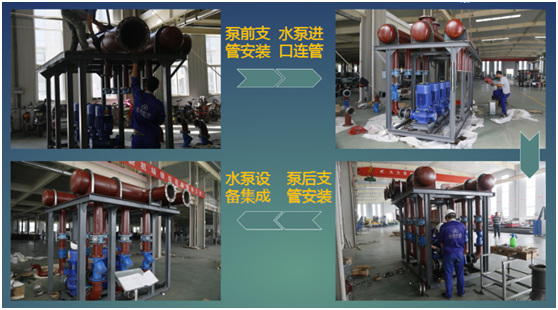

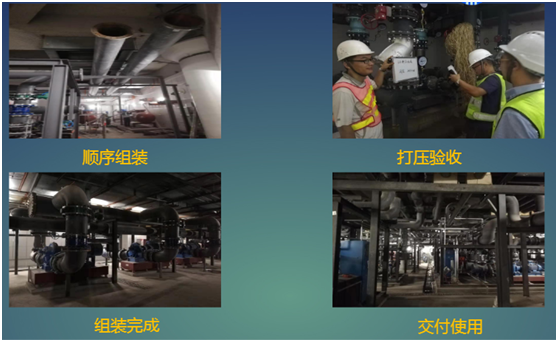

7、現場裝配
管道加工完成后,現場安裝只需根據管段編號和裝配圖紙實施機械化安裝,對全過程進行質量和安全的監測控制。
8、應用總結
(1)BIM +預制裝配化施工與傳統方式相比的優劣對比
優勢:產品質量可控性強、降低成本投入、節省施工工期、整體安裝美觀性高、優化施工管理、大大提高安全文明施工程度。
不足:技術要求高、人員素質要求高、管理要求高、局部成本增加。BIM +預制裝配化模式是工業化生產機電,比單純產品的生產要求更高,每個項目的情況不同,工業產品生產的復制性得不到體現,但是模式和流程可以借鑒工業化生產的經驗。一旦模式確立,會帶來建筑行業革命性的改變。
(2)應用總結:
預制裝配化施工可以減少50%的現場操作工人,降低勞動力成本,安裝工期從1個月壓縮到了最快3天完成,降低時間成本,并且管道加工從項目現場轉移;到工廠,以數字機械化操作代替人工操作,對支架加工中的打孔以及可重復生產的構件,形成加工流水線,都極大提高了生產效率和施工質量。而現場裝配更多的使用機械設備,減少了現場作業人員。組合式構件,裝配式、機械化的安裝,對安裝人員的技術要求低,減少高空作業和輔助設施的架設,在提高技術水平和效率的同時,更保障了施工人員的安全,減少了現場的切割和焊接,可避免污染和安全問題。

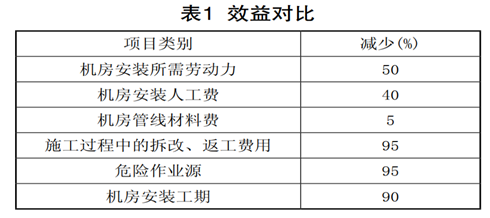

某預制裝配化施工機房效益對比表:
聯系人: | 張小姐 |
---|---|
電話: | 0731-84010225 |
傳真: | 0731-84011784 |
Email: | hnsonz@sina.cn |
網址: | http://www.mcufhb.com |
地址: | 長沙縣泉塘街道新長海廣場寫字樓A座2501室 |

掃碼關注“星澤機電”微信公眾號
搜索微信公眾號“星澤機電”
或微信號“sonz168”也可關注
